Pesurparannushanke 2020-2022
Infotilaisuus 12.12.2022 (Pirkkalan golfkentän ravintola) klo 17.30
Käydään hankkeen kokonaisuus ja kustannukset läpi. Mukana myös työmaavalvoja Esa Lumppio
Vastaathan palautekyselyyn 8.12.2022 mennessä
Toteutus vkot 38-39
Heikkiläntie ja sivuhaarat on katselmoitu valvojan kanssa ja korjattavat asiat listattu. Lisäksi muutama rumpu on vielä kaivamatta. Viimestelyt ja puutteet korjataan viikolla 38 ja murske ajetaan tielle vkolla 39.

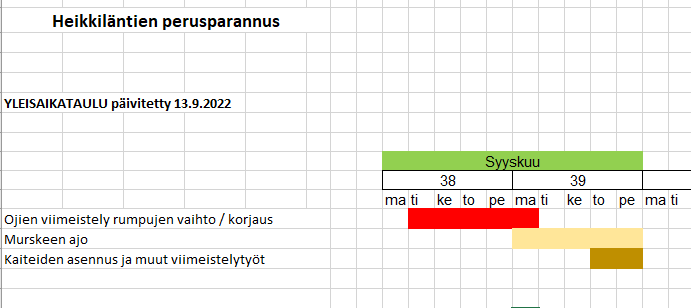

Alla päivitetty aikataulu.

Toteutus vkot 30-35

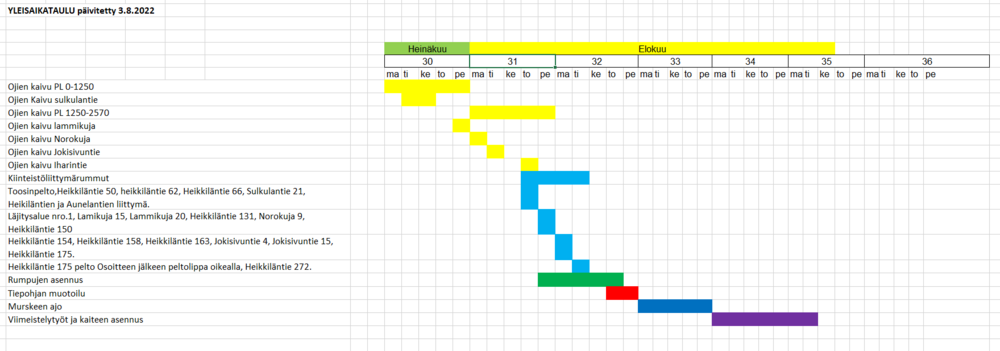

Alla uusi 3.8.2022 tarkennettu urakka-aikataulu. Siitä ilmenevät työn eri vaiheet ja mm. sivuhaarojen suunnitellut kaivuuajankohdat ja uudistettavien kiinteistöliittymärumpujen suunnitellut ajankohdat. Ne kannattaa sivuhaaroilla asuvien ja uudistettavia kiinteistöliittymiä koskevien asukkaiden huomioida, koska liikennöinti tuona päivänä on ainakin jonkin aikaa todennäköisesti estynyttä.

7/2022
Perusparannushankkeen aloitus on meistä riippumattomista syistä venähtänyt viikolle 29 eli 18.7.2022 alkavalle viikolle. Valmista pitäisi olla elokuun loppuun mennessä.
1/2022
Urakoitsijaksi valittu KVL-Tekniikka Oy
..............................................................................
12/2021
Hankkeen kilpailutus HILMAssa --> tarjousten avaaminen 4.1.2022
11/2021
Pidetään ylimääräinen tiekokous kirjastolla: käydään läpi hankkeen tilaa. Kokouksen kutsu ja asialista https://heikkilantie.yhdistysavain.fi/asiakirjat/
syksy 2021
Suunnitelmat tarkentuneet lokakuun aikana ja urakkatarjouspyyntoihin tarvittavat asiakirjat saadaan lähtemään marraskuun puolella. Ely:stä pyydetty ensimmäistä maksatusta, mutta tarvitsevat vielä viimeiset kaupalliset asiakirjat. Kritisoitu heidän ohjeitaan maksatusten hakemisesta!
kesä 2021
Ramboll valittu tarkentamaan suunnitelmat loppuun ja toimimaan rakennuttajana hankkeessa. ELY:ltä saatiin positiivinen avustuspäätös ja vuosikokous päätti edetä asiassa.
3/2021
Tarjouspyyntöihin saatu vastaukset kahdelta toimijalta ja Ramboll kanssa sovittu tarkempi läpikäynti huhtikuun puollele.
1/2021
Avustus hakemus lähetetty ELY-keskukselle.
..........................................................................
12/2020
Kantavuusmittaus antoi odotettua huonomman tuloksen. Tien kantavuudesta pakko tinkiä (ks. pöytäkirja 6/2020) Suunnitelman kokonaiskustannus kipuaa 287k€. Läjityspakan löytyminen lähistöltä ratkaisevaa kustannusten hillitsemiseksi.
Yleistä kokousta ei voida koronatilanteen takia pitää, eikä suunnitelmaa kunnolla esitellä tässä vaiheessa, mutta avustushakemukset lähetetään nyt joka tapauksessa. Onpa sitten kokouksessa enemmän asioita läpikäytävänä...
11/2020 Suunnitelma
Hoitokunta kokoontuu kantavuusmittausten äärelle yhdessä Kari Äikkään kanssa. Suunnitelma (sekä kustannusarvio) saadaan joulukuun vaihteeseen. Valmisteellaan yleinen tiekunnan kokous, joka päättää hankkeen jatkosta.
10/2020 Kantavuusmittaus
Syksyn sateiden alettua tielle tehtiin kantavuusmittaus. Tulokset tulossa marra-joulukuun vaihteessa www-sivuille nähtäville
9/2020 Vuosikokouksen päätös
Vuosikokous päätti edetä perusparannushankkeessa suunnitteluvaiheeseen ja hakea ELYn sekä kunnan tuet.
Päästös tukien vastaanottamisesta ja hankkeen lopullisesta toteuttamisesta myöhemmin syksyllä. Todennäköisesti kokous joulukuussa.
Vuosikokouksen pöytäkirja löytyy sivulta "Pöytäkirjat ja muut asiakirjat"
